一、項目簡介
此項目位于上海浦東。整個園區占地約155.71公頃。機房設施一流,兩路市電、自備發電機及UPS多路電源保證。中央空調恒溫恒濕,交采用安全可靠的氣體滅火消防系統,有專業技術人員提供24*7電信級專業技術保障,此項目中使用鳳圖布線U型鋼走線架、鋁合金橋架。

二、走線架安裝細節
整個的機房走線架及鋁合金橋架安裝根據設計圖紙的規格,現場實地勘察量尺寸,制作支架,用膨脹螺栓進行固定。

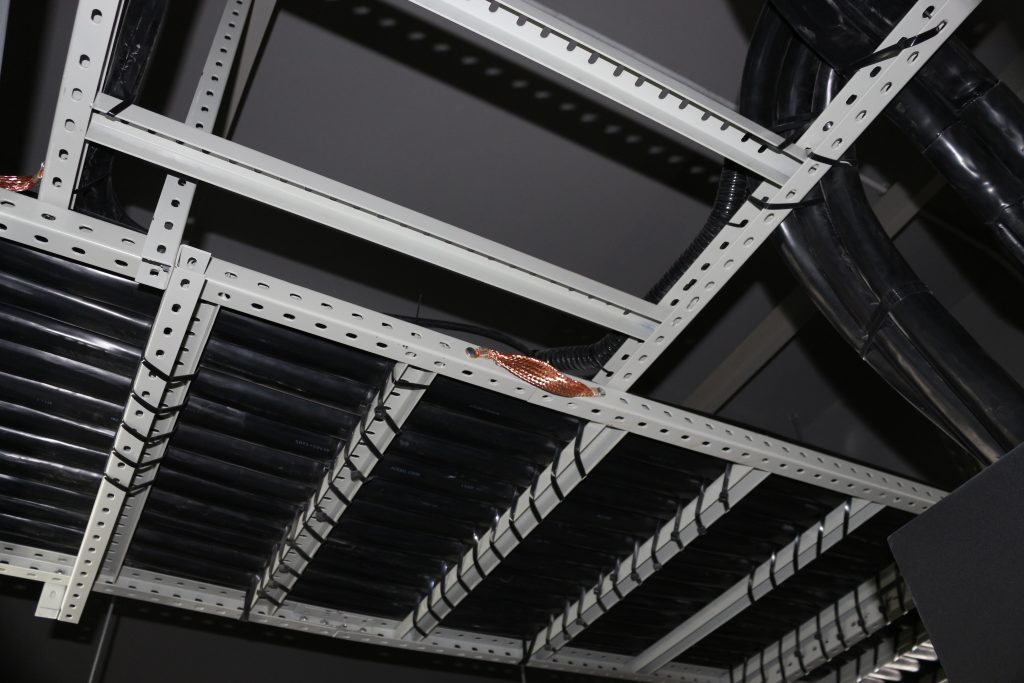

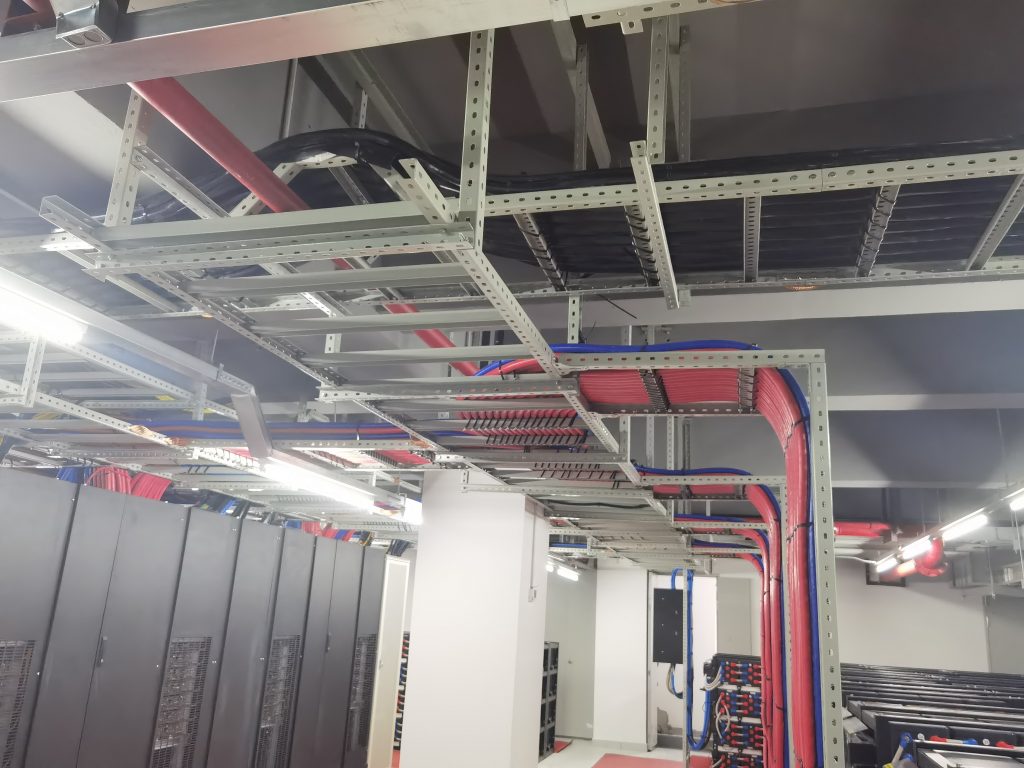

采用吊頂安裝,用膨脹螺栓進行固定,支架間距控制在1.25~1.5m范圍內。
橋架安裝前,與各施工專業相互配合,確保與大口徑消防管、噴淋管等設備協調。
橋架之間的相互連接采用半圓頭螺栓,橋架之間的縫隙不超過設計范圍,保證橋架連成一體。
橋架安裝的整體美觀,連接牢固可靠,水平面和直線度都不超過5mm/m。橋架之間的跨接采用6mm2軟銅線連接,接地線連接好,使電氣形成通路。

三、鳳圖U型鋼走線架優點
鳳圖U型鋼走線架也就是人們常說的多孔U型鋼走線架!多孔U型鋼走線架既有布線管理作用,又有支撐全部纜線重量的功能。是光纜、五類線、電線、電纜、管纜架設達到標準化的必要敷設產品。符合信息產業部要求,為全開放式裸架。主材選用優質鋼板表面噴塑或熱鍍鋅(室外用),具有承重量大,外觀大方,耐腐蝕等特點。適用于水平、垂直及多層分離布放線場合。結構緊湊,布線量大,擴容及后續工程布放線施工時可很方便地實現“三線”分離。走線架的安裝尺寸可由用戶根據機房實際情況靈活設計確定。
a.走線架寬度200mm-1000mm;
b.每米平均承重300KG以上;
c.分單層;雙層;三層等;及寬上層掛窄下層;
d.擱條間隔可調;一般250mm—330mm;吊掛間隔1.5m—2m;
e.列架可采用通用件現場組裝,外形美觀;
f.無須打孔,無須專用工具,大量節省勞動力和施工時間;
g.表面噴塑顏色可選;表面熱鍍鋅后在室外用,可靠耐腐蝕;
h.可吊頂安裝,地面支撐安裝,安裝方式多樣。
